常州500千伏武南变电站5号主变压器增容改造完成

{{sourceReset(detailData.source)}}

{{dynamicData.sub_info.subject_name}} 紫牛新闻

{{item.reporter_name}}

{{item.tag}}

+ 关注

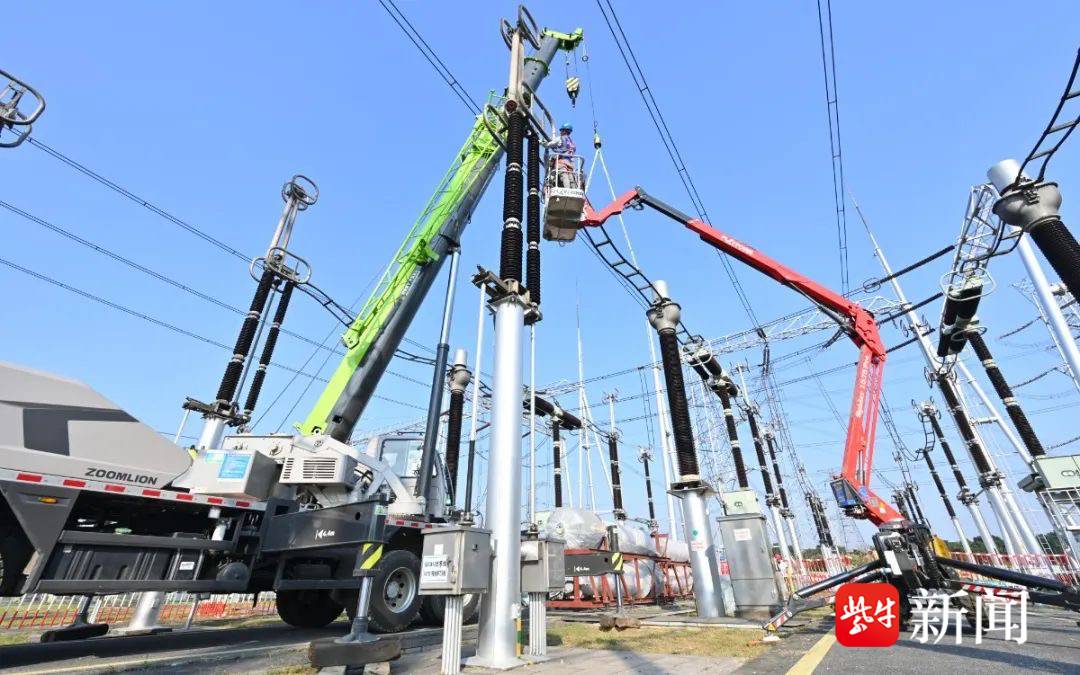

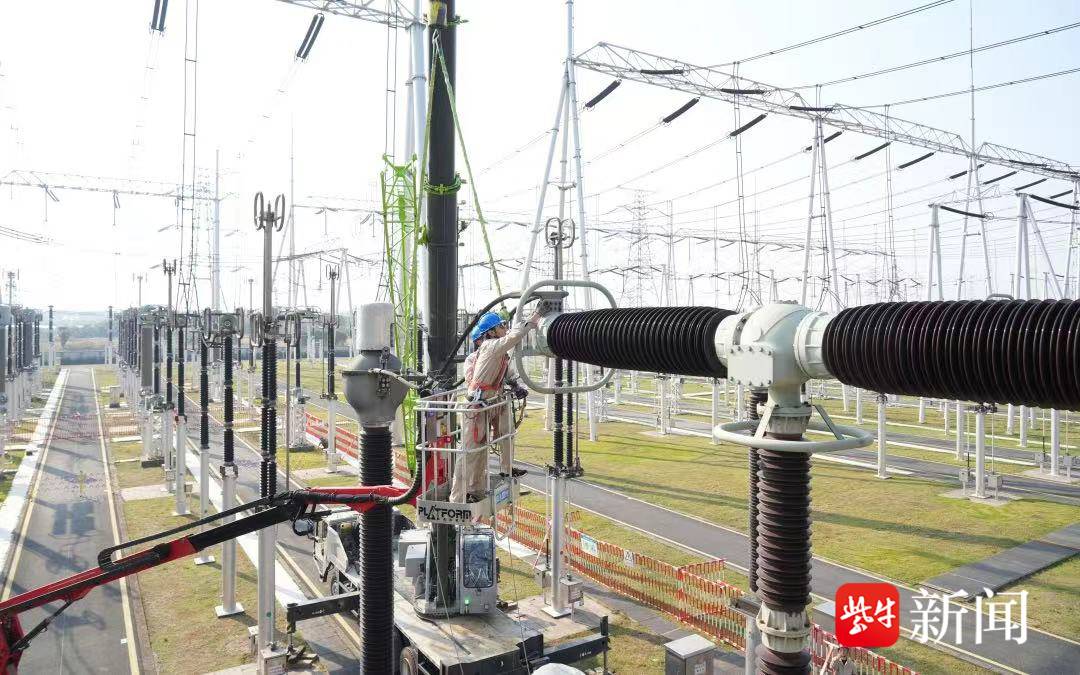

12月28日13时31分,江苏常州500千伏武南变电站5号主变压器通过24小时试运行,主变压器增容改造工程顺利完工投运,这标志着江苏电网2023年500千伏迎峰度冬重点工程项目全部建成投运,进一步提升地区电网的供电能力,保障人民群众温暖过冬。

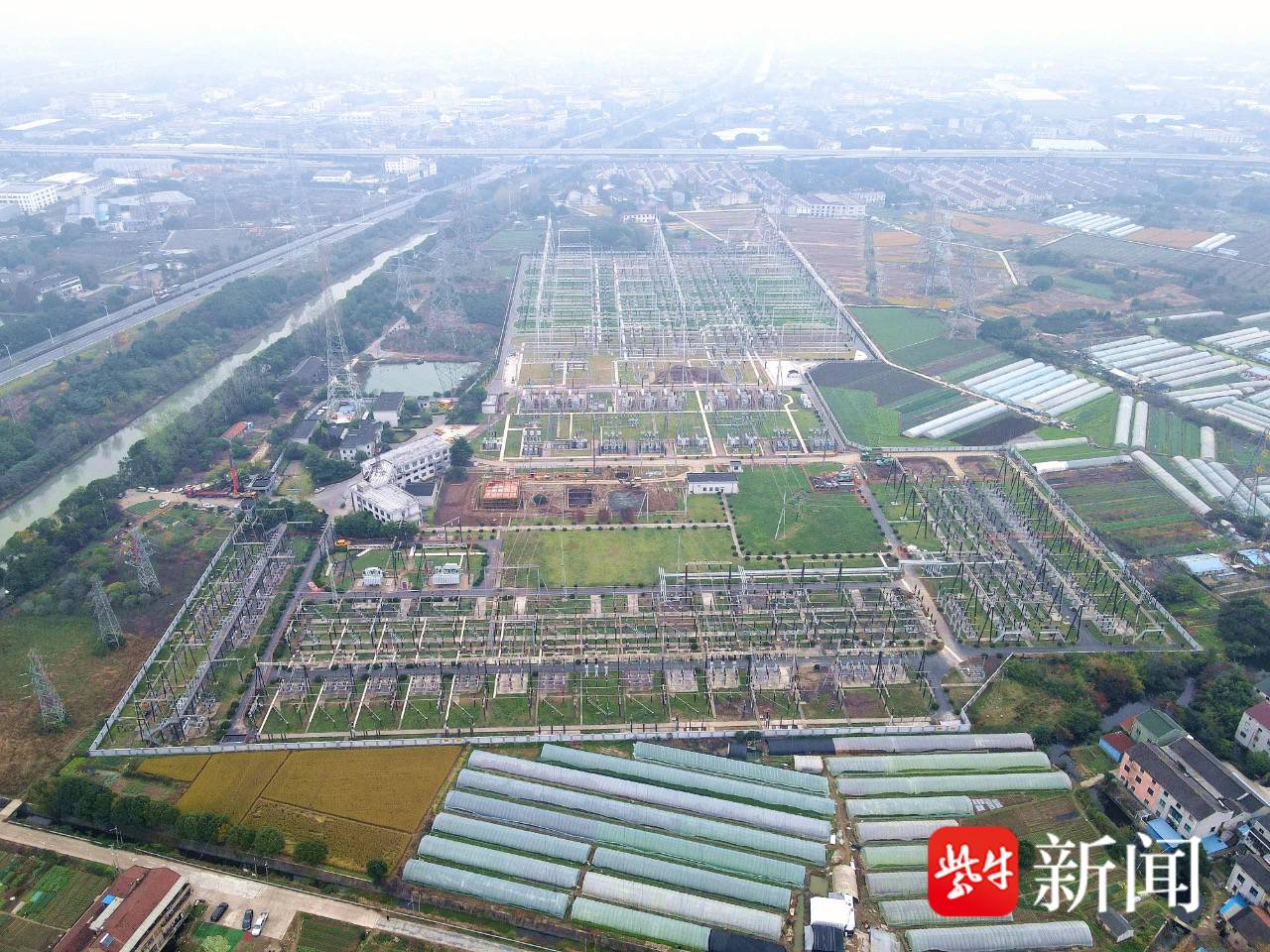

武南变电站是常州地区首座500千伏变电站,自1998年6月由220千伏变电站升压改造为500千伏变电站至今已运行25年。历经多轮改造,500千伏武南变电站最终成为三峡西电东送、江浙电力互济、江苏北电南送的重要枢纽。

近年来,随着用电负荷的持续增长,常州武南分区负荷发展需求不断加大,尤其是在迎峰度夏(冬)期间,500千伏武南变电站时常出现主变重载现象,电网安全稳定运行存在潜在风险。为缓解分区电网500千伏降压容量不足、降压不均的问题,500千伏武南变电站自2022年改造工程启动,计划陆续将3台主变压器由750兆伏安增容为1000兆伏安,其辐射效应和超前性更可为长三角一体化发展注入强劲动力。

同时,为保证主变压器增容后的通流能力,500千伏武南变电站220千伏母线进行同步改造。受制于网架结构和地区负荷的双重压力,该工程采用主变轮停的方式进行,分为3号主变压器增容改造、5号主变压器增容及220千伏母线改造、4号主变压器增容及220千伏分段母线改造、220千伏GIS子站新建四个阶段。改造完成后,500千伏武南变电站总容量将由249万千伏安增加到324万千伏安,每年将额外满足近200万户家庭的用电量。

据悉,本次增容改造工程为常州科教城、武进国家级高新区工业园、西太湖国家级科技产业园等重点区域带来的负荷增长需求提供有力的供电保障。“我们将在2024年上半年完成武南变电站最后一台500千伏主变压器增容改造,全力做好保供电工作,确保电网安全稳定运行。”国网常州供电公司500千伏变电运检中心副主任岳全中表示。

王梦瑶 丁志远 金琳 张斌
